一、试验准备
试验荷载确定
根据设计要求和结构实际情况确定荷载值,一般采用标准使用荷载进行验证。荷载值需符合《建筑结构荷载规范》等相关标准,确保既能检验加固效果又不损伤结构。
测量系统布置
(1)变形监测:在梁跨中、支座等关键位置安装位移计或电子水准仪,测量结构竖向位移和转角变化。测量点应避开焊缝位置,保证数据代表性。
(2)应变采集:在钢板粘结区域和混凝土应力集中区粘贴应变片,采用全桥电路布置以提高测量精度。应变片需做防潮处理并连接静态应变仪。

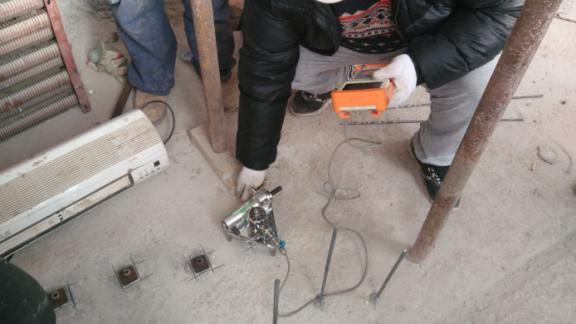

(3)裂缝观测:使用裂缝观测仪监控原有裂缝发展情况,配套安装数显千分表记录裂缝宽度变化,精度应达到0.01mm。
二、加载流程控制
分级加载制度
采用五级加载模式(20%、40%、60%、80%、100%设计荷载),每级持荷15分钟。对重点监测部位实施实时数据采集,采样频率不低于1Hz。
安全控制措施
(1)建立预警机制:当挠度超过L/400或裂缝宽度超0.2mm时启动黄色预警,超限值50%时红色预警并停止加载。
(2)应急准备:配备液压千斤顶组作为应急支撑,现场准备快硬环氧树脂用于突发修补。
三、试验数据分析
结构性能评估
(1)刚度验证:对比加固前后荷载-挠度曲线,要求加固后刚度提升率≥15%
(2)协同工作性:钢板与混凝土应变差值应控制在15%以内
(3)裂缝控制:活载作用下裂缝扩展宽度≤0.1mm
异常情况处理
发现局部脱粘(空鼓面积>100cm²)应立即卸载,采用钻孔注胶法修复后重新试验。粘结面剪切强度不足时需补加U型箍板。
四、实施要点
环境控制
试验环境温度维持在10-35℃,相对湿度≤60%。高温季节避免日光直射测量元件,冬季施工时应预热粘结区域至5℃以上。
质量标准
参照《混凝土结构加固施工质量验收规范》(GB50550),粘结强度检测合格率需达100%,钢板定位偏差<3mm,胶层厚度控制在2-3mm范围内。
安全保障
(1)设置双层警戒线,试验半径10m内禁止交叉作业
(2)采用无线数据采集系统减少现场布线
(3)准备防爆型应急照明系统
- 2026-05-27建筑物抗震加固技术要点
- 2026-05-27粘钢加固法实施要点及注意事项详解
- 2026-05-26砖混结构加固技术对比分析
- 2026-05-26粘钢加固法的适用范围和适用场景
- 2026-05-25粘钢加固施工中的常见问题
- 2026-05-25外贴钢板加固技术的施工流程
- 2026-05-22房屋加固费用受到4大因素影响
- 2026-05-22建筑加固有哪些实用技术
- 2026-05-21房屋裂缝加固有哪些方法
- 2026-05-21混凝土裂缝修复方法及应用场景解析
- 2026-05-20地基处理加固七大方法解析
- 2026-05-20旧房加固改造:方法解析与注意事项
